この記事でわかること
この記事のポイント・抜根費用が「幹の太さ」だけで決まらない理由
・重機が使える現場・使えない現場の判断基準
・重機が入らない場合、作業がどう変わるのか(工程・時間・人数)
・「高い見積もり」と「安い見積もり」の差がどこで生まれるか

こんな人におすすめ
こんな方におすすめです・見積もりを見て金額に驚いた
・複数業者の見積もりで金額差が大きく、理由が分からない
・重機を使うか使わないかで何が変わるのか知りたい
「同じくらいの木なのに、業者によって見積もりが3倍近く違うんです。ぼったくりでしょうか?」
「多くの場合、ぼったくりではありません。
『重機が使えるかどうか』で、作業内容が根本から変わっているんです。
今日はその仕組みを説明しますね。」

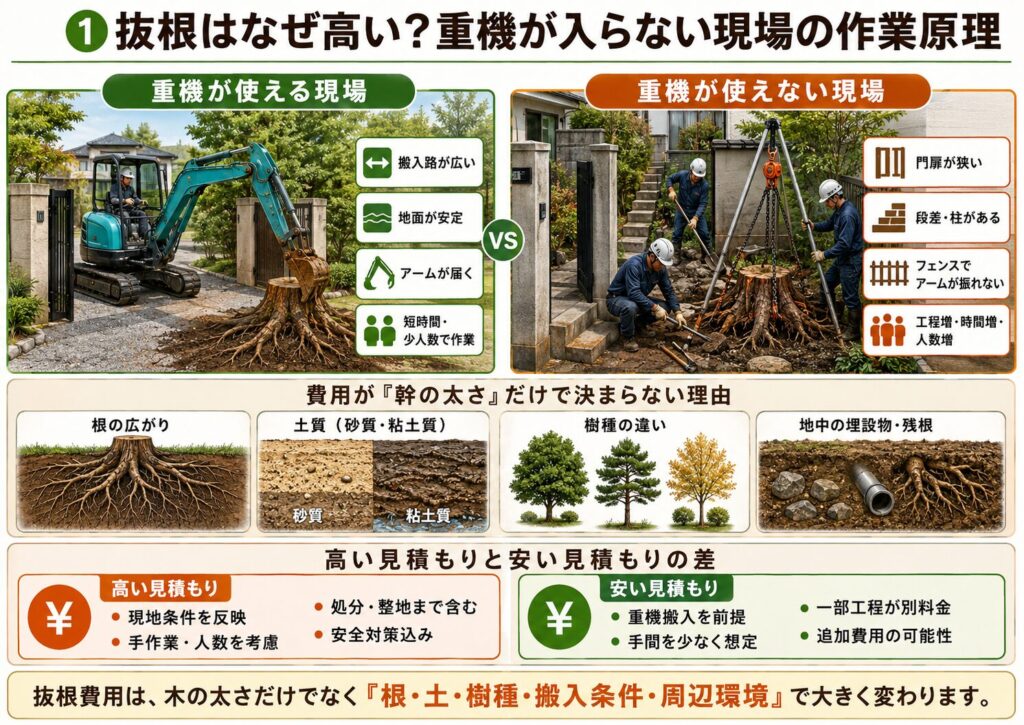

抜根の費用はなぜ「幹の太さ」だけで決まらないのか
インターネットの費用相場記事には「幹径15cm未満で1〜3万円」「幹径30cmで3〜8万円」という目安が並んでいます。
しかしこれは、作業条件が整った現場での話です。
同じ太さの木でも、現場の条件が変われば費用は大きく変わります。

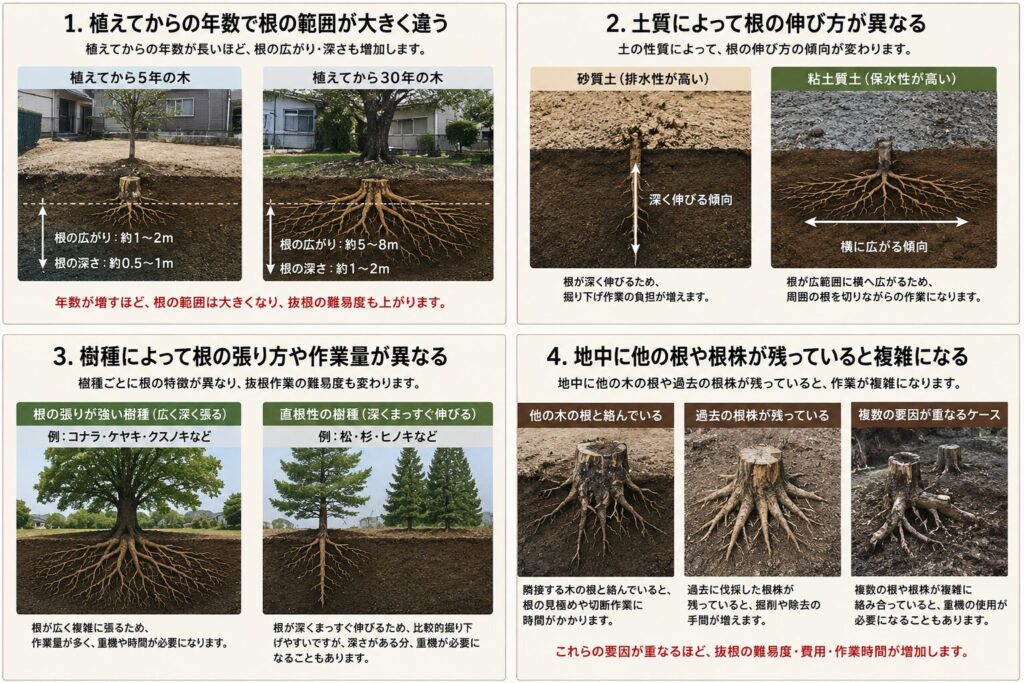

幹の太さは「目安」でしかない理由——根の張り方は地上から見えない
抜根の難しさを決めるのは、地上に見えている幹の太さではなく、地中にどう根が張っているかです。

同じ幹径30cmの木でも:
同じ太さでも条件は大きく異なります・植えてから5年の木と、30年の木では根の範囲がまったく違う
・砂質土では根が深く伸び、粘土質では横に広がる傾向がある
・コナラ・ケヤキなど根の張りが強い樹種と、松・杉など直根性の樹種では作業量が異なる
・地中に他の木の根や過去の根株が残っていると、作業が複雑になる
根の状態は、掘り始めてみるまで正確にはわかりません。
これが「現地を見ずに出された抜根の見積もり」が信用しにくい理由の一つです。
同じ樹種・同じ太さでも金額が変わる現場条件
根の張り方と同じくらい、あるいはそれ以上に費用を変えるのが現場の物理的な条件です。

| 現場条件 | 費用への影響 |
|---|---|
| 進入路の幅 | 重機が入れる幅(概ね1.5m以上)かどうかで作業内容が根本から変わる |
| 隣接物との距離 | 建物基礎・フェンス・配管との距離が近いほど慎重な手作業が必要 |
| 土質 | 砂質は掘りやすいが根が深い。粘土質・砕石混じりは掘削に時間がかかる |
| 地面の傾斜 | 傾斜地では重機の設置が難しく、転倒リスクへの対策が必要 |
| 地中埋設物の有無 | 水道管・ガス管が近くを通っている場合、重機を使わず慎重に手掘りする必要がある |
POINT「幹径で自動的に費用が決まる」と思って出された見積もりは、現場条件を無視している可能性があります。
現地確認なしの見積もりは、後から条件変更による追加請求が発生しやすいです。
| 確認項目 | 判断基準 |
|---|---|
| 進入路の幅 | ミニサイズで約1.5〜1.8m以上。一般的な門扉(90cm〜)では通過できないことが多い |
| 進入路の地面の強度 | 砂利・コンクリートは可。柔らかい土・雨上がりの泥地では重機が沈む可能性 |
| 作業スペース | 重機が旋回できる最低限のスペースが必要。木の周囲に重機が動ける余裕があるか |
| 頭上の障害物 | 電線・軒・樹木の枝が重機のアームに干渉しないか |
| 経路上の段差・階段 | 段差15cm以上があると通過できないケースあり |
「入りそうで入らない」現場が一番厄介な理由

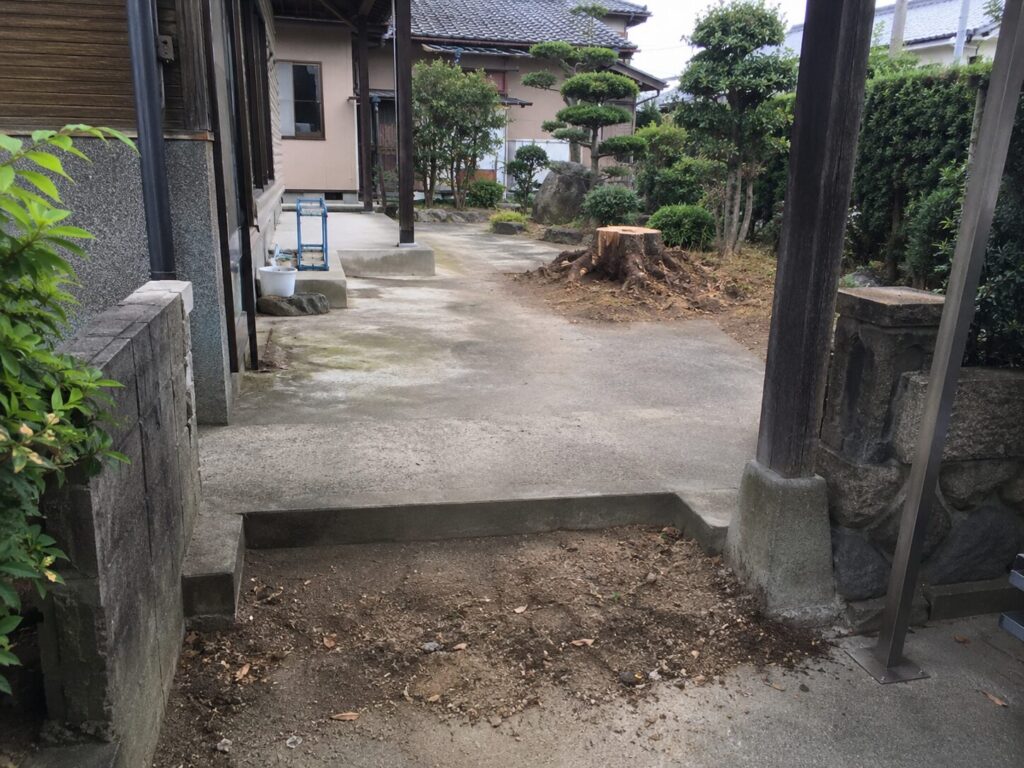

現場でよく起きる困難が、「進入路の途中に制約がある」ケースです。
たとえば:

よくあるケース・道路から門扉までは広いが、門扉の幅が1.2mしかない
・敷地内は広いが、庭に入る通路の途中に段差や柱がある
・庭の地面はコンクリートだが、入口付近だけ軟弱な土
・庭には入れるが、木の真横にフェンスがあってアームが振れない
このような「入れそうで入れない」現場は、現地を見ずに判断できません。
そして「重機が使えることを前提にした安い見積もり」が、当日に追加請求になるリスクが最も高いパターンです。
「重機が使えるかどうか」は、写真だけでは判断できないことがあります。
進入路・門扉の幅・地面の状態の写真を複数枚お送りいただければ、現地確認前にある程度の判断ができます。
重機の種類ごとに必要なスペースの違い
| 重機の種類 | 必要進入幅の目安 | 主な用途 |
|---|---|---|

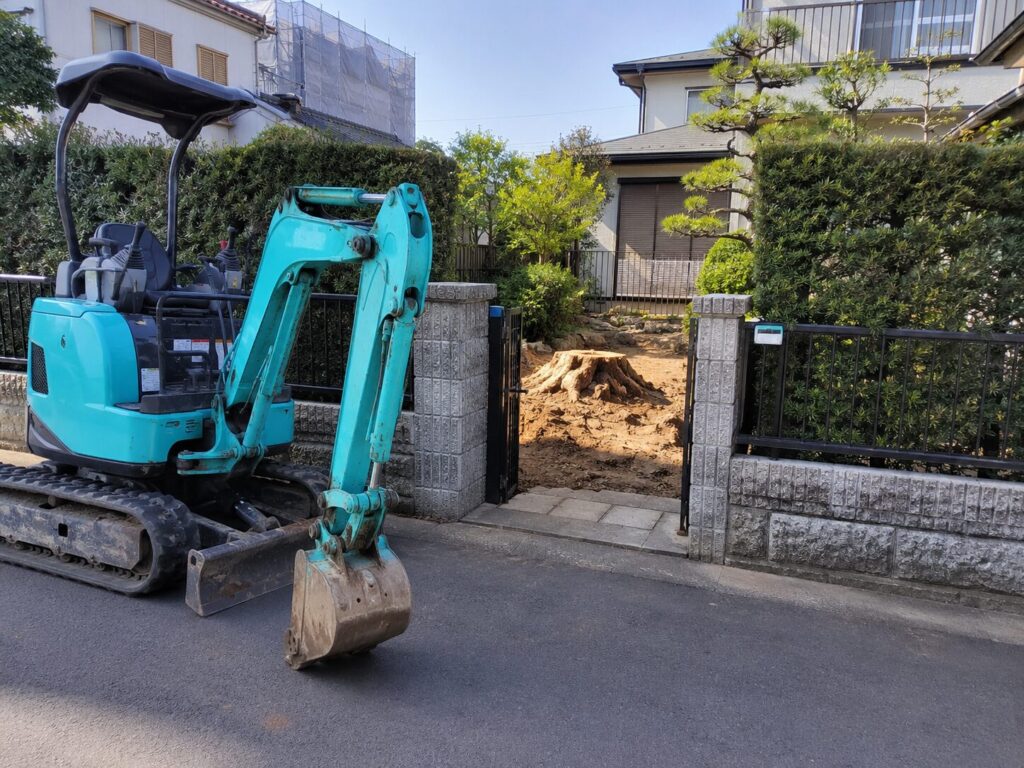

| ミニバックホー(小型ユンボ) | 約1.5〜1.8m | 住宅地での抜根・掘削。最も使用頻度が高い |
| 中型バックホー | 約2.5m以上 | 大木・深い根株の抜根。広い現場向け |

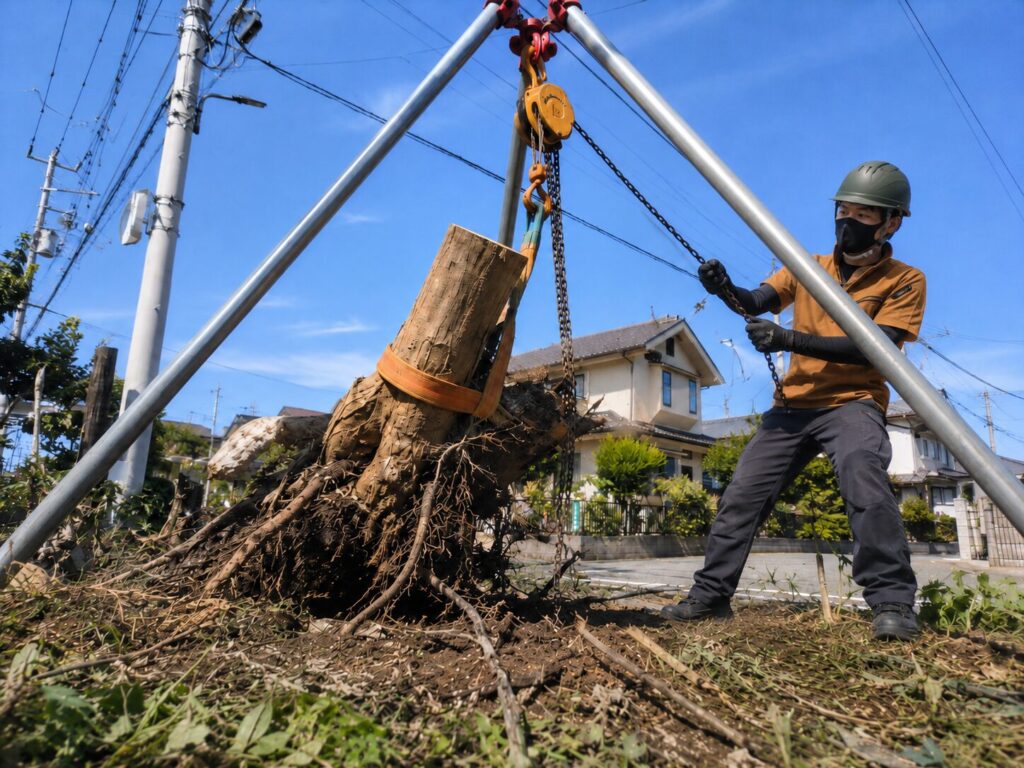

| クレーン車 | 道路からのアクセスが必要 | 大木の幹・根株の吊り上げ。重量物の搬出 |
| ラジコン式超小型ユンボ | 約0.8〜1.0m | 狭小地向け。パワーは小型のため時間がかかる |
住宅地の現場では、ミニバックホーが入れるかどうかが最初の判断基準になります。
ミニバックホーが入れない場合、ラジコン式超小型ユンボか人力対応かの選択になります。
重機が使えないとき、作業はどう変わるのか
重機が入れない現場での抜根が、なぜ高額になるのか。
作業の実態から説明します。

人力作業に切り替わったときの工程
重機がある場合、バックホーのアタッチメント(バケット・グラップル)が根の周囲の土を掘削し、根を切断しながら引き抜く作業を数時間でこなします。
これが人力になると、以下のすべての工程が手作業になります。
| 工程 | 重機あり | 重機なし(人力) |
|---|---|---|
| 根の周囲の掘削 | バケットで数分〜十数分 | スコップ・つるはしで数時間 |
| 根の切断 | グラップルで把持しながら切断 | ノコギリ・チェーンソー・根切りバールで切断 |
| 根株の引き抜き | バックホーで引き上げ | チェーンブロック・てこで人力引き抜き。または細かく切り刻んで分割搬出 |
| 穴の埋め戻し | バケットで均す | スコップで埋め戻し・転圧 |
作業時間・必要人数の変化
幹径30cmの木を例にすると:
作業時間の比較・重機あり(ミニバックホー):1〜2名・数時間で完了するケースが多い
・重機なし(人力):2〜4名・1〜2日かかるケースが多い
人件費は人数×日数で積み上がります。
4名×2日であれば、重機を使った場合の費用の3〜4倍以上になることがあるのはこのためです。
「同じ木なのに業者によって3倍違う」という最初の疑問の答えが、ここにあります。
POINT重機ありと重機なしでは、費用の「積算の仕方」が根本的に異なります。
重機費用は「日当(3〜5万円/日)」、人力は「人工費(1.5〜2万円/人/日)×人数×日数」で積み上がります。
規模が大きくなるほど、この差が拡大します。
地中埋設物がある場合の慎重作業
水道管・ガス管・電気の地中配線が近くを通っている場合、重機を使いたくても使えない・使わない判断が必要になります。

重機のバケットが埋設管に接触すると、水漏れ・ガス漏れという重大事故につながります。
このリスクがある現場では:
安全のために行う対応・埋設管の位置を事前に確認する(ガス会社・水道局への照会が必要なケースあり)
・管の近傍は手作業で慎重に掘削する
・場合によっては抜根せず、地際での伐採にとどめる判断をする
これは費用節約のためではなく、安全上の必要な判断です。
「なぜここだけ手作業なのか」という疑問が出た場合は、埋設物の確認が入っている可能性があります。
「高い見積もり」と「安い見積もり」の差はどこで生まれるか
現地を見ずに出された見積もりのリスク

「写真を送ったら即日で見積もりが来た」という場合、重機が使える前提で計算されている可能性があります。
よくあるパターン:
よくある見積もりトラブル・重機使用前提で安く見積もりを出す → 当日現場を見て「重機が入れない」と判明 → 追加費用を請求
・処分費・運搬費を見積もりに含めず、後から加算
・人力対応を想定していない業者が、現場で対応できず作業を途中放棄(実際に起きるケース)
見積もりが安すぎる場合、「重機が入れることを前提にした見積もり」である可能性を疑ってください。
現地確認なしで出てくる安価な見積もりは、当日の追加請求リスクと表裏一体です。
見積書に書かれているべき項目
抜根の見積書で確認すべきポイントは以下の通りです。

見積書チェックリスト・重機を使用するかどうか(明記されているか)
・重機が使えない場合の対応方法と費用(記載があるか)
・処分費・運搬費が含まれているか(「別途」になっていないか)
・整地・埋め戻し費用が含まれているか
・追加費用が発生する条件が明記されているか
・「一式〇〇万円」だけでなく、作業内容が項目別に書かれているか
この記事を読んだ上で見積もりを見るときのチェックポイント
見積もりを受け取ったら、以下の質問を業者に投げかけてみてください。
業者へ確認したい質問・「重機は使えますか?使えない場合はどうなりますか?」
・「この金額に処分費・運搬費は含まれていますか?」
・「現地確認はしましたか?写真だけで出した見積もりですか?」
・「追加費用が発生するとしたら、どういうケースですか?」
これらの質問に対して明確に答えられる業者かどうかが、信頼性の一つの判断基準になります。
見積もりの読み方・チェックリストの詳細は第4回で解説します
📌 次回予告|抜根単独シリーズ 第2回
「抜根しない」という選択肢もあります。
枯らす・残すという判断は本当に可能なのか。
そのリスクと判断基準を次の記事で解説します。
